Page 146 - 2018年核能年鉴
P. 146
核能行业概况

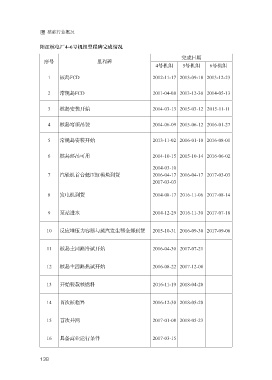

阳江核电厂4~6号机组里程碑完成情况
完成日期
序号 里程碑
4号机组 5号机组 6号机组
1 核岛FCD 2012-11-17 2013-09-18 2013-12-23
2 常规岛FCD 2011-04-08 2013-12-30 2014-05-13
3 核岛安装开始 2014-03-13 2015-03-12 2015-11-11
4 核岛穹顶吊装 2014-06-09 2015-06-12 2016-01-27
5 常规岛安装开始 2013-11-02 2016-01-10 2016-08-01
6 核岛环吊可用 2014-10-15 2015-10-14 2016-06-02
2014-03-10
7 汽轮机首台低压缸模块到货 2016-04-17 2016-04-17 2017-03-03
2017-03-03
8 发电机到货 2014-08-17 2016-11-06 2017-08-14
9 泵站进水 2014-12-29 2016-11-30 2017-07-18
10 反应堆压力容器与蒸汽发生器全部到货 2015-10-31 2016-09-30 2017-09-06
11 核岛主回路冷试开始 2016-04-30 2017-07-21
12 核岛主回路热试开始 2016-08-22 2017-12-08
13 开始装载核燃料 2016-11-19 2018-04-20
14 首次核临界 2016-12-30 2018-05-20
15 首次并网 2017-01-08 2018-05-23
16 具备商业运行条件 2017-03-15
138
