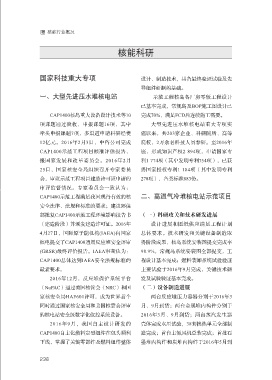

核能行业概况



                                                核能科研




                 国家科技重大专项                                设计、制造技术,具备最终验证试验及先

                                                         导组件研制的基础。
                 一、大型先进压水堆核电站                                 示范工程核岛各厂房零版工程设计

                                                         已基本完成,常规岛及BOP施工图设计已
                     CAP1400核岛重大设备设计技术等10                完成70%,满足FCD后连续施工需要。
                 项课题通过验收,申报课题16项,其中                          大型先进压水堆核电站重大专项实
                 牵头申报课题7项,多渠道申请科研经费                      施以来,共203家企业、科研院所、高等

                 12亿元。2016年2月3日,中咨公司完成                   院校,2万余名科技人员参研。至2016年
                 CAP1400示范工程项目核准评估报告,                    底,形成知识产权2 894项,申请国家专
                 报国家发展和改革委员会。2016年2月                     利1 774项(其中发明专利754项),已获
                 25日,国家核安全局组织召开专家委员                      得国家授权专利1 184项(其中发明专利

                 会,审议示范工程项目建造许可证申请的                      278项),各类标准883份。
                 审评监督情况。专家委员会一致认为:
                 CAP1400示范工程满足我国现行有效的核                   二、高温气冷堆核电站示范项目
                 安全法律、法规和标准的要求;建议环保

                 部批复CAP1400示范工程环境影响报告书                   (一)科研攻关和技术研发进展
                 (建造阶段)并颁发建造许可证。2016年                        设计进展和图纸供应满足工程计划
                 4月27日,国际原子能机构(IAEA)向国家                  总体要求。技术研发和关键设备制造取
                 核电提交了CAP1400通用反应堆安全评审                   得阶段成果,核岛系统安装图提交完成率

                 (GRSR)最终评价报告。IAEA审查认为:                  98.9%,常规岛系统安装图全部提交,工
                 CAP1400总体达到IAEA安全法规标准的                  程设计基本完成;燃料装卸系统试验验证
                 最新要求。                                   主要试验于2016年9月完成,关键技术研
                     2016年12月,反应堆保护系统平台                  发及试验验证基本完成。

                 (NuPAC)通过美国核管会(NRC)和国                   (二)设备制造进展
                 家核安全局HAF601许可,成为世界首个                        两台反应堆压力容器分别于2016年3
                 同时通过国家核安全局和美国核管会评审                      月、9月到货;两台金属堆内构件分别于
                 的核电站安全级数字化仪控系统设备。                       2016年3月、9月到货;两台蒸汽发生器

                     2016年9月,我国自主设计研发的                   壳体完成水压试验,38套换热单元全部制
                 CAP1400自主化燃料定型组件在包头顺利                   造完成;首台主氦风机总装完成;首批石
                 下线,掌握了关键零部件及燃料组件整体                      墨堆内构件和炭堆内构件于2016年5月到
