Page 237 - 中国核能核能年鉴2017.indd
P. 237
核 电

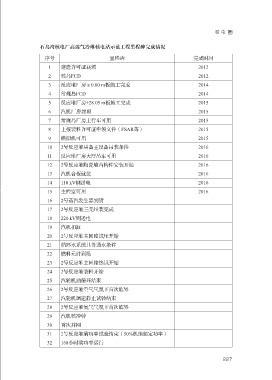

石岛湾核电厂高温气冷堆核电站示范工程里程碑完成情况
序号 里程碑 完成时间
1 建造许可证获颁 2012
2 核岛FCD 2012
3 反应堆厂房±0.00 m板施工完成 2014
4 常规岛FCD 2014
5 反应堆厂房+28.05 m板施工完成 2015
6 汽机厂房封顶 2015
7 常规岛厂房主行车可用 2015
8 上报装料许可证申领文件(FSAR等) 2015
9 模拟机可用 2015
10 2号反应堆具备主设备吊装条件 2016
11 反应堆厂房大厅吊车可用 2016
12 2号反应堆陶瓷堆内构件安装开始 2016
13 汽机台板就位 2016
14 110 kV倒送电 2016
15 主控室可用 2016
16 2号蒸汽发生器到货
17 2号反应堆三壳组装完成
18 220 kV倒送电
19 汽机扣缸
20 2号反应堆主回路试压开始
21 循环水系统具备通水条件
22 燃料元件到场
23 2号反应堆主回路热试开始
24 2号反应堆装料开始
25 汽轮机油循环结束
26 2号反应堆空气气氛下首次临界
27 汽轮机调速静止试验结束
28 2号反应堆氦气气氛下首次临界
29 汽机核冲转
30 首次并网
31 2号反应堆满功率试验结束(50%机组额定功率)
32 168小时满功率运行
227
