Page 222 - 中国核能核能年鉴2017.indd
P. 222
核能行业概况

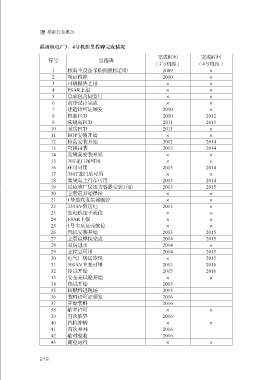

福清核电厂3、4号机组里程碑完成情况
完成时间 完成时间
序号 里程碑
(3号机组) (4号机组)
1 核岛主设备采购招投标启动 2009 ×
2 项目核准 2010 ×
3 可研报告上报 × ×
4 PSAR上报 × ×
5 总承包合同签订 × ×
6 初步设计完成 × ×
7 建造许可证颁发 2010 ×
8 核岛FCD 2010 2012
9 常规岛FCD 2011 2013
10 泵房FCD 2011 ×
11 BOP安装开始 × ×
12 核岛安装开始 2012 2014
13 穹顶吊装 2012 2014
14 常规岛安装开始 × ×
15 70T龙门吊可用 × ×
16 环吊可用 2013 2014
17 380T龙门吊可用 × ×
18 常规岛主行车可用 2013 2014
19 反应堆厂房压力容器安装开始 2013 2015
20 主管道开始焊接 × ×
21 1号蒸汽发生器就位 × ×
22 220 kV倒送电 2013 ×
23 发电机定子就位 × ×
24 FSAR上报 × ×
25 1号主泵泵壳就位 × ×
26 汽机安装开始 2013 2015
27 主管道焊接完成 2014 2015
28 泵房进水 2014 ×
29 主控室可用 2014 2015
30 电气厂房送冷风 × 2015
31 500 kV主变可用 2015 2016
32 冷试开始 2015 2016
33 安全壳试验开始 × ×
34 热试开始 2015
35 核燃料进现场 2015
36 装料许可证颁发 2016
37 开始装料 2016
38 临界许可 × ×
39 首次临界 2016
40 汽机冲转 × ×
41 首次并网 2016
42 临时验收 2016
43 商业运行 × ×
