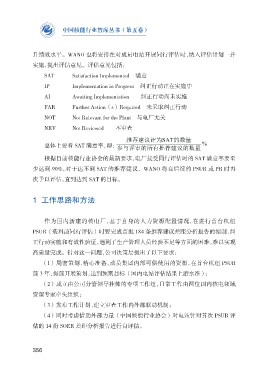

             1  工作思路和方法



                 作为国内新建的核电厂,基于自身的人力资源配置情况,在进行首台机组

             PSUR(装料前同行评估)时要完成首批 184 条推荐建议差距分析报告的编制、纠
             正行动实施和有效性验证,遇到了生产管理人员经验不足等方面的困难,难以实现
             高质量完成。针对这一问题,公司决策层提出了以下要求:

                (1)周密策划、精心准备,动员集团内部可供使用的资源,在首台机组 PSUR
             前 3 年,提前开展策划,达到预期目标(国内电站评估结果上游水准);

                (2)成立由公司分管领导挂帅的专项工作组,日常工作由两位国内核电领域
             资深专家牵头组织;
                (3)发布工作计划、建立审查工作内外部联动机制;

                (4)同时考虑借助外部力量(中国核能行业协会)对电站针对首次 PSUR 评
             估的 14 份 SOER 差距分析报告进行自评估。
